به گزارش بازار، قانون «مانعزدایی از توسعه صنعت برق»، صنایع انرژیبر را موظف کرده؛ تا پایان ۱۴۰۴، ۹۰۰۰ مگاوات نیروگاه حرارتی با راندمان حداقل ۵۵٪ و ۱۰۰۰ مگاوات نیروگاه تجدیدپذیر بسازند.

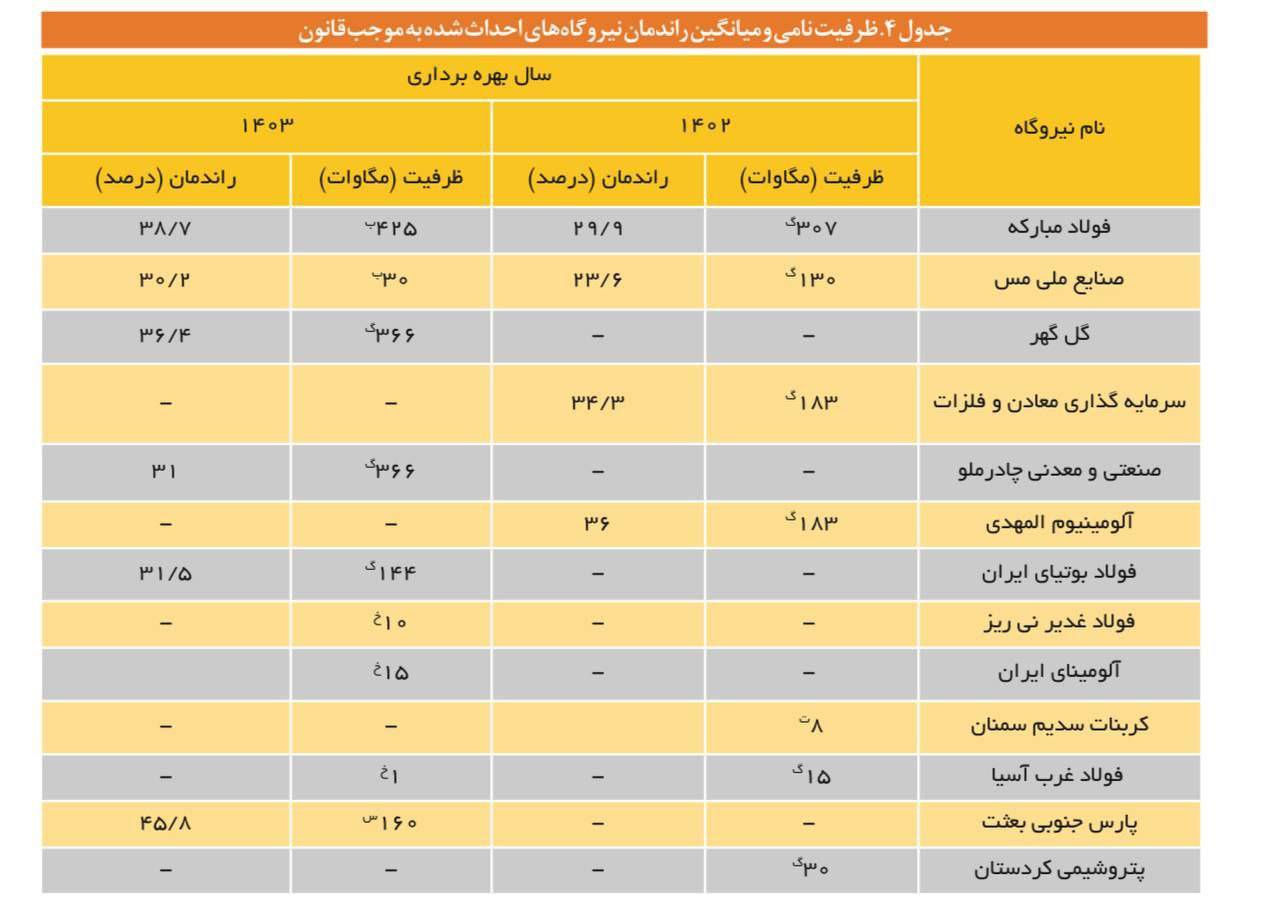

اما آنها تا پایان ۱۴۰۳ فقط ۲۵۵۶ مگاوات ساخته درحالیکه باید ۷۰۰۰ مگاوات را وارد مدار میکردند؛ یعنی تحقق قانون فقط ۳۷٪.
راندمان نیروگاههای جدید نیز ۳۵.۶٪ است و فاصله زیادی با استاندارد قانونی یعنی ۵۵٪ دارد.
طبق آمار، میزان بار تامیننشده صنایع در پیک مصرف، کمتر از ۸۰۰۰ مگاوات بوده و خسارتی بیش از ۳ میلیارد دلار به آنها وارد میشود.
اگر صنایع طبق تکلیف قانونی خود، ۴۵۰۰ مگاوات دیگر تا پایان ۱۴۰۳ وارد مدار میکردند، الان قطعی برق و خسارتشان به کمتر از نصف میرسید.
نظر شما
