۲۱ مرداد ۱۴۰۵ - ۱۵:۴۹
از انتخاب زمین مناسب تا تولید برق؛ مراحل ساخت نیروگاه خورشیدی در ایران

از انتخاب زمین مناسب تا تولید برق؛ مراحل ساخت نیروگاه خورشیدی در ایران

افزایش مصرف برق، محدودیت ظرفیت تولید و تکرار خاموشی در دوره‌های اوج مصرف، تأمین انرژی را به یکی از دغدغه‌های مهم صنایع و سرمایه‌گذاران ایرانی تبدیل کرده است.

به گزارش بازار، افزایش مصرف برق، محدودیت ظرفیت تولید و تکرار خاموشی در دوره‌های اوج مصرف، تأمین انرژی را به یکی از دغدغه‌های مهم صنایع و سرمایه‌گذاران ایرانی تبدیل کرده است. در چنین شرایطی، نیروگاه خورشیدی فقط یک پروژه زیست‌محیطی نیست؛ بلکه می‌تواند به‌عنوان زیرساختی اقتصادی برای تولید برق، کاهش ریسک انرژی و ایجاد یک دارایی مولد بلندمدت مورد بررسی قرار گیرد.

همکاری با مجموعه‌ای که خدمات اجرای نیروگاه خورشیدی را از مرحله مطالعات و طراحی تا نصب و راه‌اندازی به‌صورت هماهنگ ارائه می‌دهد، می‌تواند مسئولیت‌ها را شفاف‌تر و احتمال اختلاف میان طراح، تأمین‌کننده و پیمانکار اجرا را کمتر کند.

ایران از ظرفیت مناسبی برای توسعه انرژی خورشیدی برخوردار است، اما وجود تابش مطلوب به‌تنهایی موفقیت یک پروژه را تضمین نمی‌کند. انتخاب زمین، امکان اتصال به شبکه، کیفیت تجهیزات، مدل مالی، نحوه اجرا و برنامه بهره‌برداری همگی بر میزان تولید و بازده سرمایه‌گذاری اثر می‌گذارند. در واقع، فاصله میان یک قطعه زمین آفتاب‌گیر و نیروگاهی که به‌صورت پایدار برق تولید می‌کند، مجموعه‌ای از مطالعات و عملیات تخصصی است.

از انتخاب زمین مناسب تا تولید برق؛ مراحل ساخت نیروگاه خورشیدی در ایران

به همین دلیل، سرمایه‌گذار باید پیش از خرید پنل یا عقد قرارداد، مسیر کامل پروژه را بشناسد. در ادامه، مراحل ساخت نیروگاه خورشیدی را از بررسی زمین تا راه‌اندازی و تولید برق مرور می‌کنیم.

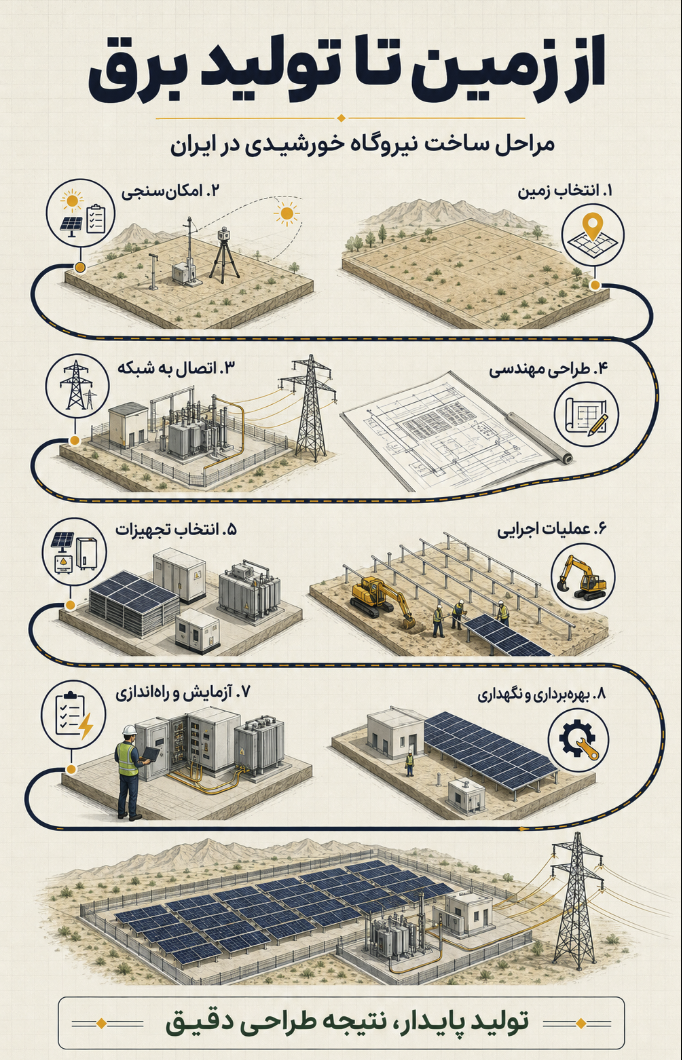

مرحله اول؛ مشخص‌کردن هدف و مدل اقتصادی پروژه

نخستین تصمیم، انتخاب ظرفیت نیروگاه یا برند تجهیزات نیست؛ بلکه باید هدف سرمایه‌گذاری مشخص شود. نیروگاه ممکن است برای فروش برق، تأمین بخشی از مصرف یک واحد صنعتی، کاهش وابستگی به شبکه یا استفاده اقتصادی از زمین احداث شود.

هرکدام از این اهداف، طراحی و مدل مالی متفاوتی دارند. برای نمونه، نیروگاهی که در مجاورت کارخانه ساخته می‌شود باید با منحنی مصرف، ساعات فعالیت خطوط تولید و زیرساخت برق مجموعه هماهنگ باشد. در مقابل، پروژه‌ای که با هدف فروش برق شکل می‌گیرد، به بررسی شرایط قرارداد، تعرفه، مجوزها و ظرفیت اتصال نیاز دارد.

در همین مرحله باید حدود سرمایه در دسترس، شیوه تأمین مالی، زمان مورد انتظار برای بهره‌برداری و سطح ریسک‌پذیری سرمایه‌گذار نیز مشخص شود. تصمیم‌گیری بدون تعریف این متغیرها ممکن است به انتخاب ظرفیتی منجر شود که با توان مالی یا هدف واقعی پروژه تناسب ندارد.

مرحله دوم؛ انتخاب و ارزیابی زمین مناسب

هر زمین وسیع و آفتاب‌گیری برای احداث نیروگاه مناسب نیست. موقعیت جغرافیایی، شدت تابش، شیب، نوع خاک، وضعیت مالکیت، کاربری، مسیر دسترسی و احتمال سایه‌اندازی باید پیش از انتخاب نهایی بررسی شوند.

یکی از مهم‌ترین عوامل، فاصله زمین تا شبکه برق است. ممکن است یک زمین از نظر تابش شرایط بسیار خوبی داشته باشد، اما فاصله زیاد آن از نقطه اتصال، هزینه احداث خط انتقال و تجهیزات جانبی را افزایش دهد. گاهی زمینی با تابش اندکی کمتر، اما دسترسی مناسب‌تر به شبکه و جاده، از نظر اقتصادی انتخاب بهتری خواهد بود.

توپوگرافی زمین نیز بر هزینه ساخت اثر دارد. شیب زیاد، خاک نامناسب، سنگی‌بودن محل یا احتمال آب‌گرفتگی می‌تواند عملیات آماده‌سازی و اجرای فونداسیون را پیچیده‌تر کند. بررسی جهت تابش و سایه کوه، درخت، ساختمان یا تأسیسات مجاور نیز ضروری است؛ زیرا سایه‌اندازی حتی روی بخشی از پنل‌ها می‌تواند تولید یک رشته کامل را کاهش دهد.

بنابراین، انتخاب زمین باید براساس مجموعه‌ای از معیارهای فنی و مالی انجام شود، نه فقط مساحت یا قیمت آن.

مرحله سوم؛ مطالعات امکان‌سنجی فنی و مالی

پس از شناسایی زمین، مطالعات امکان‌سنجی آغاز می‌شود. در این مرحله، داده‌های تابش، دمای محیط، شرایط اقلیمی، مساحت قابل استفاده و محدودیت‌های محل بررسی می‌شوند تا ظرفیت تقریبی قابل احداث مشخص شود.

سپس میزان تولید سالانه نیروگاه با استفاده از اطلاعات اقلیمی و مشخصات اولیه تجهیزات برآورد می‌شود. در این محاسبات باید اثر دما، گردوغبار، زاویه پنل‌ها، سایه‌اندازی، تلفات کابل، راندمان اینورتر و توقف‌های احتمالی لحاظ شود.

یکی از اشتباهات رایج، برابر دانستن ظرفیت اسمی نیروگاه با تولید واقعی آن است. توان درج‌شده روی پنل در شرایط استاندارد آزمایشگاهی اندازه‌گیری می‌شود؛ در حالی که نیروگاه در محیط واقعی با تغییرات دما، آلودگی و محدودیت‌های عملیاتی مواجه است.

امکان‌سنجی مالی نیز باید هزینه سرمایه‌گذاری اولیه، هزینه‌های دوره بهره‌برداری، افت تدریجی توان پنل‌ها و سناریوهای درآمدی را پوشش دهد. بهتر است نتایج در سه حالت محتاطانه، محتمل و خوش‌بینانه ارائه شوند تا سرمایه‌گذار فقط براساس بهترین سناریوی ممکن تصمیم نگیرد.

مرحله چهارم؛ بررسی شرایط اتصال به شبکه

وضعیت اتصال به شبکه باید پیش از خرید تجهیزات مشخص شود. ظرفیت قابل‌پذیرش شبکه، فاصله تا پست یا خط انتقال، سطح ولتاژ، تجهیزات حفاظتی و الزامات فنی اتصال، بر طراحی و بودجه پروژه اثر مستقیم دارند.

در برخی پروژه‌ها، اتصال فقط به نصب کابل و کنتور محدود نیست. ممکن است احداث خط اختصاصی، نصب ترانسفورماتور، تجهیز پست یا توسعه زیرساخت موجود ضروری باشد. هزینه این بخش در پروژه‌های مختلف تفاوت زیادی دارد و گاهی می‌تواند توجیه اقتصادی یک زمین را تغییر دهد.

سرمایه‌گذار باید پیش از قرارداد بداند مسئولیت طراحی و اجرای خط اتصال بر عهده چه کسی است، چه مجوزهایی نیاز دارد و چه زمانی برای تکمیل آن پیش‌بینی شده است. تأخیر در اتصال به شبکه به معنای آماده‌بودن نیروگاه بدون امکان بهره‌برداری تجاری خواهد بود؛ اتفاقی که هزینه مالی قابل‌توجهی ایجاد می‌کند.

مراحل ساخت نیروگاه خورشیدی در ایران

مرحله پنجم؛ طراحی مهندسی نیروگاه خورشیدی

پس از تأیید امکان‌پذیری پروژه، طراحی مهندسی آغاز می‌شود. در این مرحله، نوع و تعداد پنل‌ها، ظرفیت اینورترها، آرایش رشته‌ها، زاویه و فاصله ردیف‌ها، نوع سازه، کابل‌ها، تابلوهای برق، تجهیزات حفاظتی، سیستم ارت و سامانه مانیتورینگ تعیین می‌شوند.

طراحی باید به‌صورت یکپارچه انجام شود. استفاده از پنل باکیفیت در کنار اینورتر نامتناسب یا کابل‌کشی غیراصولی، عملکرد مطلوبی ایجاد نمی‌کند. نسبت ظرفیت بخش DC به AC، محدوده ولتاژ ورودی اینورتر، تعداد MPPTها و افت مسیرهای الکتریکی باید با دقت محاسبه شوند.

جانمایی تجهیزات نیز اهمیت زیادی دارد. فاصله میان ردیف‌های پنل باید مانع سایه‌اندازی متقابل شود و درعین‌حال، استفاده غیراقتصادی از زمین ایجاد نکند. مسیرهای دسترسی برای شست‌وشو، بازدید و تعمیرات نیز باید از ابتدا در نقشه سایت دیده شوند.

در پروژه‌های حرفه‌ای، طراحی فقط نقشه‌ای برای نصب تجهیزات نیست؛ بلکه سندی است که عملکرد، ایمنی و قابلیت نگهداری نیروگاه را در سال‌های آینده تعیین می‌کند.

مرحله ششم؛ انتخاب تجهیزات متناسب با پروژه

پنل خورشیدی، اینورتر و سازه سه جزء شناخته‌شده نیروگاه هستند؛ اما انتخاب آن‌ها نباید صرفاً براساس قیمت یا شهرت برند انجام شود. مشخصات فنی تجهیزات باید با شرایط محل و طراحی پروژه هماهنگ باشد.

در انتخاب پنل، راندمان، ضریب دمایی، نرخ افت توان، مقاومت مکانیکی، استانداردهای ساخت و اعتبار ضمانت‌نامه اهمیت دارند. برای مناطق گرم، ضریب دمایی اهمیت بیشتری پیدا می‌کند؛ زیرا افزایش دمای سلول می‌تواند توان خروجی را کاهش دهد.

اینورتر نیز نقش مهمی در تبدیل انرژی، پایش عملکرد و تشخیص خطا دارد. ظرفیت مناسب، محدوده ولتاژ، تعداد ورودی‌ها، امکان مانیتورینگ و دسترسی به قطعات و خدمات فنی باید بررسی شوند. توقف طولانی اینورتر می‌تواند بخشی از تولید نیروگاه را از دسترس خارج کند.

سازه نگهدارنده نیز باید براساس سرعت باد، وضعیت خاک، رطوبت و احتمال خوردگی طراحی شود. استفاده از سازه یکسان برای تمام مناطق، بدون انجام محاسبات فنی، می‌تواند ایمنی و عمر پروژه را کاهش دهد.

مرحله هفتم؛ تأمین تجهیزات و مدیریت عملیات اجرایی

پس از نهایی‌شدن طراحی و فهرست تجهیزات، فرایند خرید و اجرا آغاز می‌شود. در این مرحله، هماهنگی میان تأمین کالا، برنامه حمل، آماده‌سازی زمین و حضور تیم‌های اجرایی اهمیت زیادی دارد. تأخیر در تحویل یک تجهیز کلیدی می‌تواند زمان‌بندی کل پروژه را تغییر دهد.

عملیات اجرایی معمولاً شامل تسطیح و آماده‌سازی زمین، اجرای راه‌های دسترسی، فونداسیون یا پایه‌کوبی، نصب سازه‌ها، استقرار پنل‌ها، اجرای کابل‌کشی DC و AC، نصب اینورترها، تابلوها، تجهیزات حفاظتی و سیستم ارت است.

کیفیت اجرا مستقیماً بر ایمنی و تولید نیروگاه اثر می‌گذارد. اتصال نامناسب کابل‌ها، آب‌بندی ضعیف، نصب غیردقیق سازه یا اجرای ناقص ارت ممکن است در زمان تحویل دیده نشود، اما بعدها موجب افت تولید، خرابی تجهیزات یا افزایش خطرهای عملیاتی شود.

همکاری با مجموعه‌ای که خدمات اجرای نیروگاه خورشیدی را از مرحله مطالعات و طراحی تا نصب و راه‌اندازی به‌صورت هماهنگ ارائه می‌دهد، می‌تواند مسئولیت‌ها را شفاف‌تر و احتمال اختلاف میان طراح، تأمین‌کننده و پیمانکار اجرا را کمتر کند.

مرحله هشتم؛ آزمایش، تحویل و اتصال نهایی

پس از تکمیل نصب، نیروگاه نباید بدون انجام آزمون‌های فنی وارد مدار شود. تست عایقی کابل‌ها، کنترل قطبیت رشته‌ها، بررسی کیفیت اتصالات، آزمایش تجهیزات حفاظتی، ارزیابی سیستم ارت و کنترل عملکرد اینورترها از اقدامات ضروری پیش از راه‌اندازی هستند.

تولید واقعی رشته‌های پنل نیز باید اندازه‌گیری و با مقادیر طراحی مقایسه شود. اختلاف غیرعادی ممکن است نشانه وجود سایه، اتصال اشتباه، خرابی پنل یا مشکل در کابل‌کشی باشد.

تحویل استاندارد پروژه باید همراه با نقشه‌های چون‌ساخت، دفترچه مشخصات تجهیزات، نتایج آزمون‌ها، ضمانت‌نامه‌ها و دستورالعمل بهره‌برداری انجام شود. آموزش تیم بهره‌بردار نیز اهمیت دارد؛ زیرا تشخیص سریع خطا می‌تواند از توقف طولانی و کاهش درآمد جلوگیری کند.

هزینه ساخت نیروگاه خورشیدی چگونه محاسبه می‌شود؟

هزینه پروژه فقط شامل پنل و اینورتر نیست. زمین، مطالعات مهندسی، سازه، کابل، تابلو، تجهیزات حفاظتی، عملیات عمرانی، حمل‌ونقل، خط اتصال، ترانسفورماتور، سامانه پایش، بیمه و خدمات اجرا همگی در بودجه نهایی سهم دارند.

نرخ ارز نیز بر قیمت بسیاری از تجهیزات اثر می‌گذارد. از سوی دیگر، شرایط زمین و فاصله از شبکه می‌تواند دو پروژه با ظرفیت یکسان را از نظر هزینه کاملاً متفاوت کند. به همین دلیل، اعلام یک قیمت ثابت بدون بازدید و مطالعه فنی، مبنای مطمئنی برای تصمیم‌گیری نیست.

بررسی هزینه و درآمد پنل خورشیدی باید هم‌زمان با برآورد تولید، مدل مصرف یا فروش برق و مخارج بهره‌برداری انجام شود. درآمد اسمی، بدون درنظرگرفتن توقف تجهیزات، افت سالانه تولید، هزینه شست‌وشو و نگهداری، تصویر کاملی از بازده سرمایه‌گذاری ارائه نمی‌دهد.

پیشنهاد اقتصادی پروژه باید فهرست شفاف هزینه‌ها، فرضیات تولید، سناریوی درآمد و زمان‌بندی سرمایه‌گذاری را دربر بگیرد. مقایسه پیمانکاران نیز زمانی معتبر است که دامنه خدمات و مشخصات تجهیزات پیشنهادی آن‌ها یکسان باشد.

بهره‌برداری و نگهداری؛ آغاز دوره اقتصادی نیروگاه

راه‌اندازی نیروگاه پایان کار نیست؛ بلکه آغاز دوره‌ای است که پروژه باید سرمایه‌گذاری انجام‌شده را از طریق تولید پایدار جبران کند. نیروگاه به سامانه مانیتورینگ نیاز دارد تا عملکرد اینورترها، تولید لحظه‌ای، خطاها و اختلاف میان بخش‌های مختلف ثبت شود.

گردوغبار، آلودگی سطح پنل، شل‌شدن اتصالات، خرابی تجهیزات و ایجاد سایه جدید می‌توانند تولید را کاهش دهند. اگر افت عملکرد به‌سرعت شناسایی نشود، نیروگاه ممکن است برای مدت طولانی پایین‌تر از ظرفیت مورد انتظار کار کند.

برنامه نگهداری باید شامل شست‌وشوی دوره‌ای، بازدید سازه‌ها، بررسی کابل‌ها، کنترل تابلوها، تصویربرداری حرارتی، تست تجهیزات حفاظتی و ارزیابی سیستم ارت باشد. زمان‌بندی این فعالیت‌ها باید براساس شرایط اقلیمی و دستورالعمل سازندگان تنظیم شود.

انتخاب پیمانکار؛ تصمیمی فراتر از مقایسه قیمت‌ها

سابقه اجرایی، توان طراحی، دسترسی به تجهیزات معتبر، تیم فنی و خدمات پس از تحویل از معیارهای اصلی انتخاب پیمانکار هستند. قیمت پایین‌تر زمانی مزیت محسوب می‌شود که کیفیت تجهیزات، دامنه خدمات و تعهدات قراردادی با سایر پیشنهادها یکسان باشد.

در قرارداد باید مدل تجهیزات، ظرفیت نهایی، برنامه زمان‌بندی، مسئولیت اخذ مجوزها، شرایط اتصال، آزمون‌های تحویل، ضمانت‌ها و خدمات نگهداری به‌روشنی درج شوند. وعده تولید یا بازگشت سرمایه بدون ارائه فرضیات فنی و مدل مالی نیز نباید مبنای انتخاب قرار گیرد.

جمع‌بندی؛ نیروگاه موفق پیش از ورود تجهیزات ساخته می‌شود

مسیر ساخت نیروگاه خورشیدی از خرید پنل آغاز نمی‌شود؛ بلکه نقطه شروع آن تعریف هدف، انتخاب زمین و انجام مطالعات دقیق است. پس از آن، وضعیت شبکه، طراحی مهندسی، انتخاب تجهیزات، کیفیت اجرا و برنامه نگهداری تعیین می‌کنند که پروژه تا چه اندازه به اهداف اقتصادی خود برسد.

سرمایه‌گذار باید پیش از ورود به مرحله اجرا، تصویر روشنی از ظرفیت قابل احداث، هزینه کل، تولید مورد انتظار، ریسک‌ها و مدل درآمدی داشته باشد. تصمیم عجولانه در ابتدای پروژه ممکن است سال‌ها بر عملکرد نیروگاه اثر بگذارد.

برای ارزیابی زمین، تعیین ظرفیت مناسب و دریافت پیشنهاد فنی و اقتصادی اختصاصی می‌توانید از طریق صفحه تماس با شرکت شیدسان اطلاعات اولیه پروژه را ارسال کنید. بررسی کارشناسی پیش از خرید تجهیزات، مسیر اجرا را شفاف‌تر می‌کند و ریسک هزینه‌های پیش‌بینی‌نشده را کاهش می‌دهد.

کد خبر: ۴۲۲٬۵۶۴

اخبار مرتبط

برچسب‌ها

نظر شما

شما در حال پاسخ به نظر «» هستید.
  • نظرات حاوی توهین و هرگونه نسبت ناروا به اشخاص حقیقی و حقوقی منتشر نمی‌شود.
  • نظراتی که غیر از زبان فارسی یا غیر مرتبط با خبر باشد منتشر نمی‌شود.
  • captcha
